Skip to content

关键路径(AOE 网)

2026 大纲 五(四)图的基本应用 4. 关键路径(前置是《拓扑排序》,AOV 与 AOE 的对照表也在那一篇)。

工期为什么等于最长路径

AOE 网是一个带权 DAG:顶点是事件("射入它的活动全部完成、射出它的活动可以开始"这个状态),边是活动,边权是活动的持续时间

它比一般 DAG 多一条硬约束:

🔴 入度为 0 的顶点和出度为 0 的顶点各有且仅有一个——工程只有一个起始时刻(源点)和一个完工时刻(汇点)。AOV 网可以有多个,AOE 不行。

现在问"这项工程最短要多久"。直觉可能会说"最短当然是找最短的那条路",但那是错的。完工的定义是"所有活动都结束"——几条并行的路径同时在推进,工程要等最慢的那条走完才算完。所以:

🔴 最短工期 = 源点到汇点的最长带权路径长度。 这条最长路径就叫关键路径

⚠️ 这里有个反直觉的地方要坐实:"最短工期"和"最长路径"这两个词看着矛盾,其实说的是同一件事——工期由最慢的那条支路决定,而你没法比它更快。

顺带一提:一般图上求最长路径是 NP-难的,但 DAG 上按拓扑序做一次线性 DP 就够了,这就是下面第一步在做的事。

先动手看一眼

加载可视化中...

ve 正推、vl 倒推这两趟的方向差别——一趟从源点往汇点推、取 max,一趟从汇点往源点推、取 min。四个量的所有计算都从这两趟里出来。

四个量:两个在顶点上,两个在边上

符号名称属于计算方式为什么
ve(j)事件 j最早发生时间顶点对所有前驱 imaxve(j)=max{ve(i)+w(i,j)},初值 ve(源点)=0射入 j 的活动要全结束,最晚的那个说了算
vl(j)事件 j最迟发生时间顶点对所有后继 kminvl(j)=min{vl(k)w(j,k)},初值 vl(汇点)=ve(汇点)不能耽误任何一个后继,最紧的说了算
e(a)活动 a最早开始时间e(a)=ve(起点)起点事件发生后才能开工
l(a)活动 a最迟开始时间l(a)=vl(终点)w(a)须在终点事件最迟发生前干完
d(a)时间余量d(a)=l(a)e(a)🔴 d=0(即 e(a)=l(a))就是关键活动

记住"ve 等所有前驱到齐、vl 迁就最赶时间的后继"这两句,就不会把 max 和 min 取反。

为什么必须先拓扑排序? 因为算 ve(j) 要求它的前驱全都算完,这就得按拓扑序正推;算 vl(j) 要求它的后继全都算完,这就得按逆拓扑序倒推。这就是"拓扑排序是关键路径的基础"的确切含义。

手算的第一自检:算完 vl 之后必看 vl(源点) 是不是 0。不是 0 就说明前面算错了,当场重查,别往下走。

算法实现

c
int ve[MAXV], vl[MAXV];        // 事件最早 / 最迟发生时间
int topoOrder[MAXV], topoCnt;  // 拓扑序列,第二步要倒着用

// topoSort() 就是《拓扑排序》那篇的 Kahn 算法,只多做两件事:把出队顺序记进
// topoOrder[],并在处理弧 <u,v> 时顺手正推
//     if (ve[u] + edges[i].w > ve[v]) ve[v] = ve[u] + edges[i].w;   // 正推取 max
// 返回 0 表示有环。完整代码见下方折叠块。

void criticalPath(void) {
    if (!topoSort()) { printf("图中有环,无关键路径\n"); return; }

    int sink = topoOrder[topoCnt - 1];        // 拓扑序最后一个顶点就是汇点
    for (int i = 0; i < n; i++) vl[i] = ve[sink];  // 先全置成总工期,再由 min 压下来

    for (int idx = topoCnt - 1; idx >= 0; idx--) {          // 逆拓扑序倒推 vl[]
        int u = topoOrder[idx];
        for (int i = head[u]; i != -1; i = edges[i].next)
            if (vl[edges[i].to] - edges[i].w < vl[u])        // 倒推取 min
                vl[u] = vl[edges[i].to] - edges[i].w;
    }

    printf("工程最短工期 = %d\n", ve[sink]);
    for (int u = 0; u < n; u++)                             // e == l 即关键活动
        for (int i = head[u]; i != -1; i = edges[i].next)
            if (ve[u] == vl[edges[i].to] - edges[i].w)
                printf("关键活动 <%d, %d>\n", u, edges[i].to);
}

时间与空间都是 O(n+e),与拓扑排序同阶。

缩短工期:三条结论,条条有反例

这是这一节被考得最多的地方,而且三条结论全都反直觉

结论一:缩短非关键活动,工期一点也不会变。 它本来就有余量,缩了只是余量变大。

结论二:关键路径可能不止一条,只缩短其中一条上的活动,工期同样不变。 假设有两条并行的关键路径,你把第一条上某个活动缩短了,第二条仍然是原来那么长,工期由它顶着,纹丝不动。

🔴 要缩短工期,必须动"所有关键路径的公共关键活动"。

结论三:缩短公共关键活动有效,但有下限。 缩到某条原本的非关键路径追平时,那条路径就升级成了新的关键路径,工期就此卡死,再缩就是无效投入。

⚠️ 由此可知,"缩短任一关键活动就会缩短工期"是错的,真题把它作为错误选项放过。而反过来的那一半是对的:

🔴 延长关键活动一定延长工期。 工期是一个最大值——对"变大"敏感、对"变小"迟钝

判两个活动能否同时进行

这是一个不那么显眼、但真题问过的考法:"与活动 X 同时进行的活动可能有哪些"

注意"可能"这个词——问的不是"必然同时",而是"存不存在某个合法调度让两者重叠"。所以做法是比较两个活动各自的可活动时间窗能否相交。

活动 X 的窗口是这样的:它最早在 e(X) 开工,最迟在 l(X) 开工,所以整段可能占用的区间是 [e(X), l(X)+w(X)]。于是判据是:

活动 X 与活动 Y 可能同时进行 e(X)<l(Y)+w(Y)e(Y)<l(X)+w(X)(两个开区间有正长度的交集)。

关键活动的窗口是锁死的e=l,所以它只能占 [e, e+w] 这一段,没有任何挪动余地。若题目问的正是"与某个关键活动同时进行的有哪些",就拿这个固定区间去和其他活动的窗口比。

实操上,先把每个活动的 elw 列成表,再补一列 l+w,然后逐行套上面那个不等式即可——一行一行地比,别在图上目测

某个活动延误了,怎么补救

真题大题的最后一问常常是这类"扰动分析",有两种问法,做法不同:

问法一:活动 b 推迟到时刻 t 才开始,为保证工程不延期,b 的持续时间最多是多少?

推迟一个活动的开工时刻,不改变其他任何顶点的 ve/vl(其他活动照旧)。b 要不延误全局,只需在它终点事件的最迟发生时间之前干完:

t+wbvl(b 的终点)  wbvl(终点)t

一步就出来。

问法二:不改 b 的持续时间,压缩哪个活动也能保证不延期?

这一问要重算。b 延误后它终点事件的 ve 被抬高,这个抬高会沿着后继传下去,最终看汇点的 ve 超了多少。要追回这个差额,只能压缩"当前这条最长路径"上、且不是 b 本身的活动——压别的路径上的活动完全没用,因为工期是由这条最长路径顶着的。

所以步骤是:① 把 b 延误后的 ve 重新正推一遍;② 找出此刻从源点到汇点最长的那条路径;③ 在这条路径上(除 b 外)挑一个活动压缩,压缩量等于超出的时间。

topoSort 的完整代码与三处实现细节(照着敲、或想弄清两个初值为什么这样取时展开)
c
int topoSort(void) {           // 拓扑排序 + 正推 ve[];返回 0 表示有环
    int queue[MAXV], front = 0, rear = 0;
    topoCnt = 0;
    memset(ve, 0, sizeof(ve));
    for (int i = 0; i < n; i++)
        if (inDeg[i] == 0) queue[rear++] = i;
    while (front < rear) {
        int u = queue[front++];
        topoOrder[topoCnt++] = u;
        for (int i = head[u]; i != -1; i = edges[i].next) {
            int v = edges[i].to, w = edges[i].w;
            if (ve[u] + w > ve[v]) ve[v] = ve[u] + w;      // 正推取 max
            if (--inDeg[v] == 0) queue[rear++] = v;
        }
    }
    return topoCnt == n;
}
  • ve[] 全置 0 是对的:权值非负,源点的 ve 本就是 0,其余会被 max 逐步抬到位;若允许负权(AOE 网中不会出现)就必须初始化为负无穷。
  • vl[] 先全置成总工期再由 min 压下来,等价于"任何事件都不允许晚于总工期发生";初值取得比总工期小,某些 vl 会被压过头。
  • head1 表示空链,所以要 memset(head, -1, ...)memset 按字节填充,1 的每个字节都是 0xFF,恰好得到全 1 的 int 数组,换成别的值就不能这样填。
七事件十活动的完整手算走查(想手动模拟一遍就展开)

活动清单(起点 → 终点,持续时间):

活动w活动w
a1v1v24a6v3v63
a2v1v32a7v4v52
a3v2v42a8v4v63
a4v2v53a9v5v71
a5v3v44a10v6v74

源点是 v1(入度 0),汇点是 v7(出度 0),符合 AOE 网的要求。

第一步:按拓扑序正推 ve(取 max)。一个合法拓扑序:v1,v2,v3,v4,v5,v6,v7

事件计算过程ve
v1源点0
v2ve(1)+4=44
v3ve(1)+2=22
v4max{ve(2)+2, ve(3)+4}=max{6, 6}6
v5max{ve(2)+3, ve(4)+2}=max{7, 8}8
v6max{ve(3)+3, ve(4)+3}=max{5, 9}9
v7max{ve(5)+1, ve(6)+4}=max{9, 13}13

工程最短工期 =ve(v7)=13 v4 的两个前驱算出来同为 6 不是巧合:ve 取 max 时出现并列,就预示着可能有多条关键路径,看到并列要打起精神。

第二步:按逆拓扑序倒推 vl(取 min),初始化 vl(v7)=ve(v7)=13

事件计算过程vl
v7汇点,=ve(7)13
v6vl(7)4=99
v5vl(7)1=1212
v4min{vl(5)2, vl(6)3}=min{10, 6}6
v3min{vl(4)4, vl(6)3}=min{2, 6}2
v2min{vl(4)2, vl(5)3}=min{4, 9}4
v1min{vl(2)4, vl(3)2}=min{0, 0}0

vl(v1)=0 ✓ 自检通过。

第三步:逐活动算 elde(a)=ve(起点)l(a)=vl(终点)wd=le):

活动we=ve()l=vl()w余量 dl+w关键活动?
a1v1v24044=004
a2v1v32022=002
a3v2v42462=406
a4v2v534123=9512
a5v3v44264=206
a6v3v63293=649
a7v4v526122=10412
a8v4v63693=609
a9v5v718131=12413
a10v6v749134=9013

最右边多加的 l+w 一列,是为了做"能否同时进行"的判断——有了它,套判据只要比两个数。

第四步:连出关键路径。关键活动 a1,a2,a3,a5,a8,a10 连成了两条关键路径:

  • v1v2v4v6v7,长度 4+2+3+4=13
  • v1v3v4v6v7,长度 2+4+3+4=13

自检:两条关键路径长度必须相等(都等于总工期 13)✓;所有关键活动的 d 都是 0 ✓;每条关键路径都从源点通到汇点 ✓。

顺手做几个变式

  • 余量最大的活动:查 d 那一列,是 a4,余量 5。
  • a8(关键活动,占 [6,9])可能同时进行的有哪些:查每个活动是否满足 e<9l+w>6a4e=4<9l+w=12>6)✓;a6e=2<9l+w=9>6)✓;a7e=6<9l+w=12>6)✓;a9e=8<9l+w=13>6)✓。而 a1l+w=46)✗、a2l+w=26)✗。
  • a1 推迟到时刻 2 才开始,最多能持续多久vl(v2)2=42=2
缩短工期的定量分析:六条路径长度表与逐值验算(想把三条结论算一遍就展开)

先把这张网里全部 6 条路径的长度列出来

路径活动序列长度
v1v2v4v6v7a1,a3,a8,a1013(关键)
v1v3v4v6v7a2,a5,a8,a1013(关键)
v1v2v4v5v7a1,a3,a7,a99
v1v3v4v5v7a2,a5,a7,a99
v1v3v6v7a2,a6,a109
v1v2v5v7a1,a4,a98

有了这张表,三个结论就都是算出来的而不是背出来的:

结论一:缩短非关键活动,工期一点也不会变。a4(余量 5)从 3 缩到 1,只影响最后那条长度 8 的路径,它变成 6,最长路径仍是 13。

结论二:只缩短一条关键路径上的活动,工期同样不变。a1 只出现在第一条关键路径上。把 a1 从 4 缩到 1,第一条路径变成 10, 但第二条关键路径 v1v3v4v6v7 仍然是 13,工期纹丝不动。

结论三:缩短公共关键活动有效,但存在下限。a8a10 同时出现在两条关键路径上。取 a10(原为 4)来缩,缩短量记作 δ注意 δ 有一个硬上界:活动时长不能缩成负数,所以 0δ4—— 这一条在答"最多能缩多少"时最容易被忽略。

缩短量 δ01234
经过 a10 的两条原关键路径131211109
不经过 a10 的路径最长者99999
实际工期131211109

δ3 时每缩 1 天工期就少 1 天;δ=4 时工期降到 9, 此时那两条原本长度为 9 的路径升级成了新的关键路径,工期就此卡死—— 这时哪怕把另一个公共关键活动 a8 也一并缩到 0,工期仍然是 9

同一条路径上多个活动的余量能不能各用各的(想弄清余量到底怎么用就展开)

不可以,余量是共享的,不能相加。

d(a)=l(a)e(a) 是在"其他活动都按最早时间开始"这个前提下算出来的。走查那张网里 a7a9 同在路径 v1v2v4v5v7 上,各自余量都是 4,但整条路径的总富余只有 139=4

  • a7 推迟 4 天(在 l(a7)=10 开工,12 完工),v5 就被推到 12,a9 的最早开始时间随之变成 12——它的余量已经被 a7 用光,归零了
  • 此时 a9 若再推迟 4 天(16 开工、17 完工),整个工程就拖到 17,工期被延误 4 天。

所以"这条路径上有两个余量 4 的活动"不等于"这条路径可以富余 8 天"。看余量要看路径,不能逐个活动累加。

复杂度的逐项来历,以及教材里 AOE 网的邻接表长什么样
操作时间来历
拓扑排序 + 正推 veO(n+e)每个顶点入队出队各一次,每条边处理一次
逆拓扑序倒推 vlO(n+e)沿记录下的拓扑序反向扫一遍,每条边再处理一次
逐活动求 elO(e)每条边一次 O(1) 计算
总体O(n+e)与拓扑排序同阶

空间 O(n+e):邻接表 O(n+e)ve[]vl[]topoOrder[]、队列各 O(n)

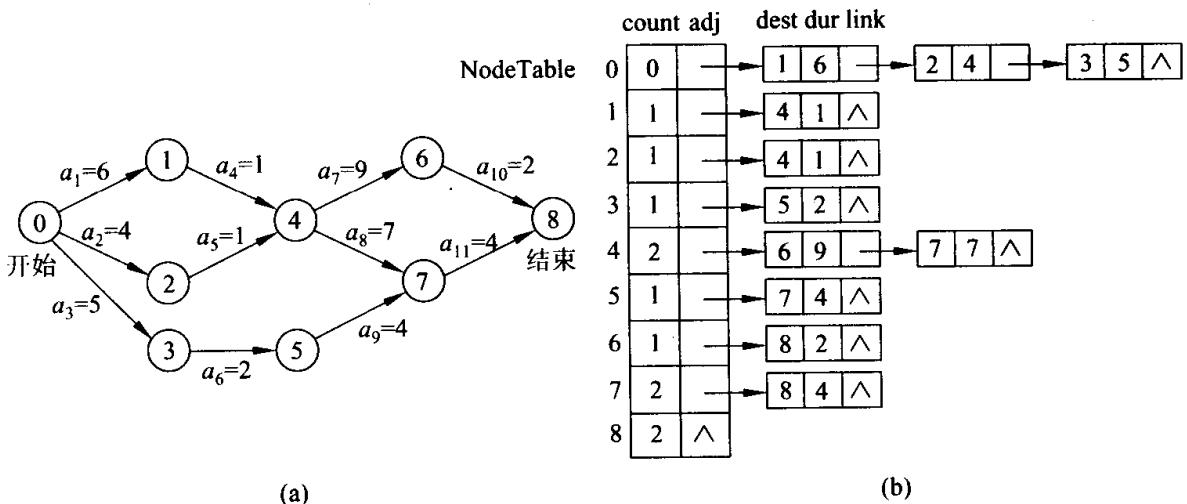

一个 AOE 网及其邻接表:边结点里多出的 dur 字段就是活动持续时间

图注:左边是一个 9 事件、11 活动的 AOE 网,顶点 0 是源点(标"开始")、顶点 8 是汇点(标"结束"), 边上的 a1=6, a2=4, 就是各活动的持续时间。 右边是它的邻接表:顶点表的 count 列存入度(拓扑排序用), 边结点除了终点 dest 还多了一个 dur 字段存活动时长—— 正推 ve 时读的就是这个 dur。 与拓扑排序那篇的 AOV 邻接表对比:结构完全一样,只多了一个 dur。 图源:殷人昆《数据结构——用面向对象方法与 C++ 描述》(第 2 版)图8.30 一个 AOE 网络及其邻接表表示,p388

考点速记

三条结论:

  1. 工期 = 源点到汇点的最长路径ve 按拓扑序正推取 max,vl 按逆拓扑序倒推取 min(初值 vl(汇点)=ve(汇点))。
  2. 关键活动的判据是 e(a)=l(a)(余量 d=0;关键路径可能不唯一。
  3. 缩短工期只能动"所有关键路径的公共关键活动",且有下限;而延长关键活动一定延长工期

这一节在真题里被考过的形式(下方「真题练习」逐题对应):

  • 求某个活动的最早、最迟开始时间:直接套 e(a)=ve(起点)l(a)=vl(终点)w。前提是把 vevl 两趟都算完。
  • 求时间余量最大的活动:列出全部活动的 d=le,取最大。这道题问过两次(一次选择、一次大题分问)。
  • 加快哪些活动可以缩短工期:选项给的是一对活动,因为有两条关键路径,只加快一条上的没用。做法是先找出全部关键路径,再看哪一对能同时覆盖它们。
  • AOE 网叙述的真伪判断:关键路径是"路径长度最长"的(对)还是"边数最多"的(错);"增加任一关键活动的时间不会延长工期"(错);"缩短任一关键活动的时间将会缩短工期"(,这是四个选项里最迷惑的一个)。
  • 由压缩存储的邻接矩阵还原图再求关键路径(大题):先把按行优先压成一维数组的上三角还原成矩阵、画出带权有向图,再在这张图上求关键路径及其长度。
  • AOE 网的四问综合大题:① 最短时间与关键活动;② 与某活动可能同时进行的活动有哪些(比时间窗 [e, l+w] 是否相交);③ 余量最大的活动及其余量;④ 扰动分析——某活动推迟到时刻 t 开始,为不延期它最多能持续多久(vl(终点)t);若不改它的时长,该压缩哪个活动(重算 ve,压当前最长路径上的)。

易错"缩短任一关键活动就能缩短工期"是错的。 关键路径可能有多条,只缩其中一条上的活动,另一条照样顶着。要缩必须动公共关键活动,而且缩到某条非关键路径追平就失效。

易错"关键路径是边数最多的路径"是错的。带权路径长度最长的,与边数无关。

易错余量不能沿路径累加。 同一条路径上两个活动各有 4 的余量,不等于这条路径能富余 8——前一个用掉了,后一个就归零。

易错ve 取 max、vl 取 min,别取反。 记法:"ve 等所有前驱到齐(最晚的说了算),vl 迁就最赶时间的后继(最紧的说了算)"。算完必查 vl(源点)=0

教材出处
  • 严蔚敏《数据结构(C 语言版)》(第 2 版)印刷 p178–p179,§6.6.4: "与 AOV-网相对应的是 AOE-网 (Activity On Edge),即以边表示活动的网。 AOE-网是一个带权的有向无环图,其中,顶点表示事件,弧表示活动,权表示活动持续的时间。"
  • 同书印刷 p179: "由于整个工程只有一个开始点和一个完成点,故在正常的情况(无环)下, 网中只有一个入度为零的点,称作源点,也只有一个出度为零的点,称作汇点"; "要估算整项工程完成的最短时间,就是要找一条从源点到汇点的带权路径长度最长的路径, 称为关键路径 (Critical Path)"; 同页给出 ve(i)=max{ve(k)+wk,i}vl(i)=min{vl(k)wi,k} 两条递推式, 并明确"求 ve(i) 的值,可根据拓扑顺序从源点开始向汇点递推"、 "求出 ve(i) 后,可根据逆拓扑顺序从汇点开始向源点递推,求出 vl(i)"。
  • 同书印刷 p180e(i)=ve(j)l(i)=vl(k)wj,k; "显然,对于关键活动而言,e(i)=l(i)。对于非关键活动,l(i)e(i) 的值是该工程的期限余量, 在此范围内的适度延误不会影响整个工程的工期"; 同页给出关键路径求解的五步过程,并指出"关键路径有可能不止一条"。
  • 同书印刷 p179:以图 6.28 那个 11 项活动的 AOE 网为例, "关键路径有两条……长度均为 18",是"关键路径不唯一"的教材实例。
  • 同书印刷 p178:拓扑排序算法"亦是下面讨论的求关键路径算法的基础"。

图源:殷人昆《数据结构——用面向对象方法与 C++ 描述》(第 2 版)图8.30,p388。
